先给结论。 SAFe规模化敏捷工具分为五类,分别是项目集与全流程ALM、PI规划与协作、团队执行与DevOps、战略组合管理、效能度量与组合分析。ALM指覆盖需求到发布的应用生命周期管理。 先定层级,再选工具,比先选品牌更重要。
据Scaled Agile公开资料,SAFe从2011年发布;据其与毕马威中国2023年公开信息,全球已有超过120万名认证专业人士、超过2万家企业在用,《财富》100强中约七成企业已使用。Digital.ai第16份年度《敏捷状态报告》显示,采用规模化敏捷的受访者中SAFe占比超过一半。这组数据只说明采用基础,不代表2026年份额。从公开产品能力看,2026年的变化集中在AI进入规划分析、组合与效能工具边界收窄、私有化与数据边界更受关注。
工具选错的常见原因不是功能不够,而是层级错位。团队看板管ART、白板管组合、组合平台管站会,最后每个系统一套数字。下面按五类拆开讲,最后给一张场景表和三步选型路径。
一、五类工具一张图看懂
五类工具的分工可以先用一张表看清。它们可以组合使用,不必一次全部上线,关键是让每一类只做自己最擅长的事。
| 工具类型 | 解决什么问题 | 典型能力 | 代表产品 |
|---|---|---|---|
| 项目集与全流程ALM | 多团队按同一节奏交付,需求到发布可追溯 | 项目集、ART、PI、需求、Bug、测试、发布 | 禅道、Polarion |
| PI规划与协作 | 把两天规划会变成可执行计划 | PI规划看板、依赖识别、风险登记、OKR | Kendis、Miro |
| 团队执行与DevOps | 团队迭代、代码、测试、部署闭环 | 待办、迭代看板、代码库、流水线、测试计划 | Jira Software、Azure DevOps |
| 战略组合管理 | 战略、预算、容量与交付对齐 | 组合路线图、投资与容量、依赖、风险 | Jira Align、Planview、Rally |
| 效能度量与组合分析 | 看清流动效率、等待时间与投资回报 | 价值流分析、周期时间、组合预算与回报、场景推演 | Targetprocess、Digital.ai |
表里的ART指敏捷发布火车,PI指规划间隔,SAFe6.0之前常称项目群增量,本质上都是一个固定的规划与交付周期。
这张表更值得注意的信息不是产品名字,而是管理对象。项目集工具管交付结构,PI工具管跨团队协同,执行工具管团队节奏,组合平台管投资取舍,度量工具管改进依据。
从交付链路看,项目集与ALM工具组织可交付的工作,PI规划工具解决跨团队协同,团队执行工具产生原始数据;组合平台回答投什么,效能工具回答改哪里。 前三类影响交付能不能跑顺,后两类帮助判断资源有没有投对、改进有没有发生。
图中的五层对应关系可以作为自查起点。如果某一层没有系统承载,却要求它产出稳定报表,问题通常不在报表,而在数据源。
二、项目集与全流程ALM
这一类是SAFe落地的底座。它要回答的问题很具体,需求从哪里进来,ART怎么组织,PI范围怎么定,团队待办怎么接,Bug和测试怎么追溯,发布什么时候发生。
出现三个信号时,应该优先补这一类。需求、任务、Bug和测试分散在多个系统;多个团队共用同一个交付物;组织需要私有化部署或行业合规追溯。 底座不稳,上层的PI规划和组合报表容易变成二次录入。
1. 禅道
禅道是国内研发管理平台,管理对象从产品、项目集、项目到执行层。它融合IPD、SAFe、CMMI、Scrum、看板、瀑布、ASPICE、国军标(GJB)和DevOps九大主流管理模型。
在SAFe场景里,禅道的项目集管理支持多级项目集到项目的结构,ART、PI和团队待办可以在同一套结构里管理。需求池、迭代、Bug、测试用例、发布、文档和效能分析在同一平台里流转。
禅道支持私有化部署和信创环境适配,适合对数据边界和过程追溯有要求的企业。适用条件是组织已经有多团队协同和项目集管理需求,并愿意投入管理员做流程配置;如果重点是超大型集团的组合预算、回报和跨国多币种管理,需要另行评估专业组合平台。
2. Polarion
Siemens Polarion是面向高合规研发的ALM平台,核心是需求、风险、测试和变更之间的可追溯关系。汽车、航空航天、医疗器械等行业,审计时需要回答某个需求由谁提出、改了哪一版、被哪些测试覆盖。
Polarion提供需求管理、基线、评审、工作流、测试管理和追溯矩阵。需求可以关联设计、代码、测试用例和Bug,变更会留下版本记录;通过OSLC等开放接口,可以与PLM、需求工具、自动化测试平台连接。
适用条件是组织把合规追溯放在优先位置,并愿意投入专业角色做实施和配置。团队级敏捷通常需要额外配置,组合层规划不是它的主要能力;如果目标是轻量的团队看板,Polarion的能力范围会更偏向合规流程。这类平台通常适合ASPICE、ISO 26262等汽车与功能安全标准要求较高的组织。
三、PI规划与协作工具
PI规划会是SAFe的心跳。按SAFe官方建议,一个ART通常由5至12个团队、50至125人组成,PI周期多为8至12周,规划会一般开两天。会前准备、会中协同、会后跟踪,可以拆成 PI规划、ART同步与依赖管理三类动作。
这一类工具不承担代码、测试和发布,价值在于把会中共识变成会后可跟踪的工作项。 判断标准很简单,规划会结束后,依赖、风险和PI目标能不能直接落到系统里。

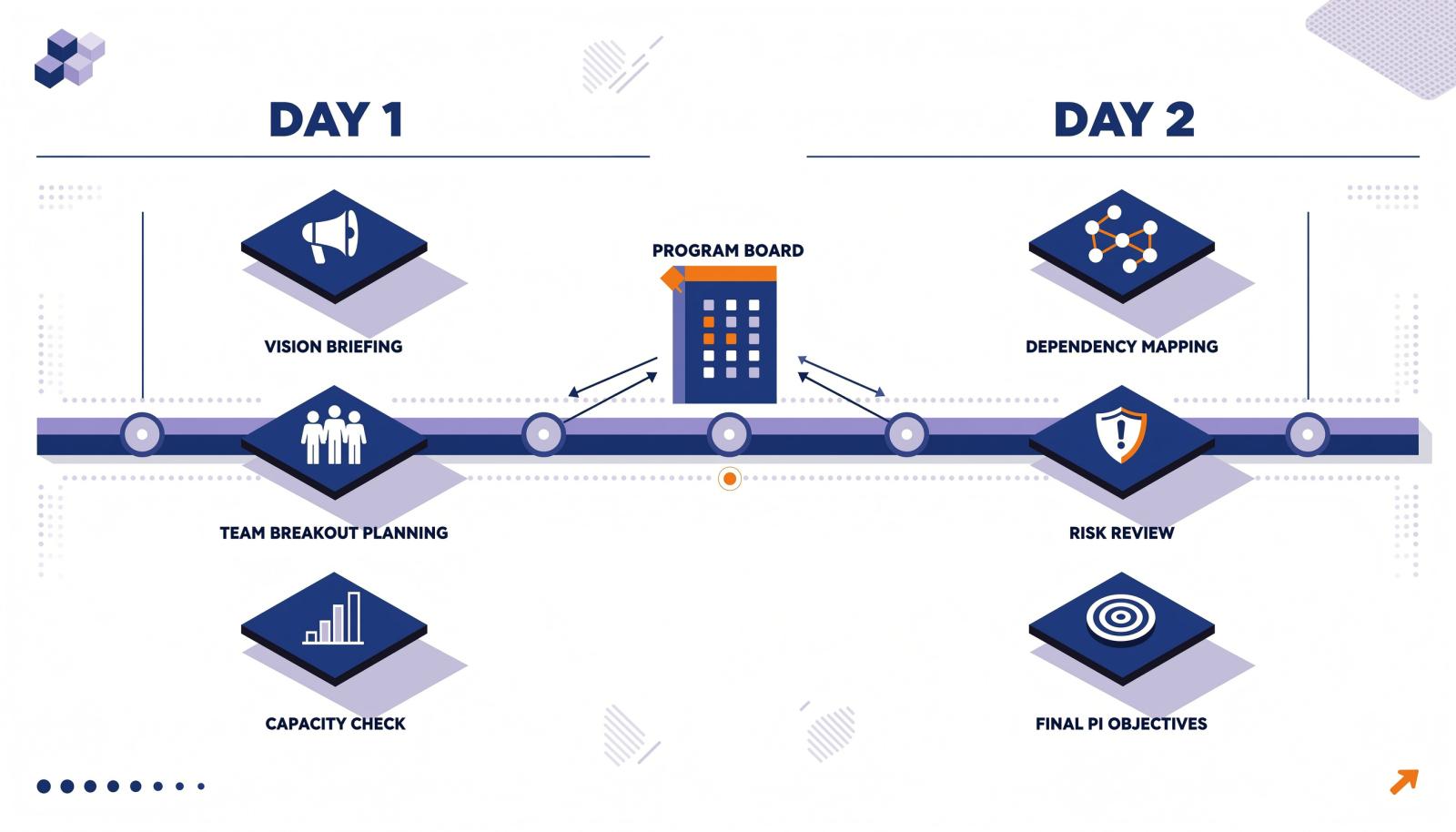

两天规划会的典型节奏如下图。第一天对齐业务愿景、团队容量和初步计划,第二天收敛依赖、风险和最终PI目标。
1. Kendis
Kendis是专注规模化敏捷规划与跟踪的平台,运行在Jira和Azure DevOps之上。团队继续在原有工具里管理需求、迭代和Bug,Kendis补上跨团队规划层。
Kendis提供PI规划看板、会前准备看板、实时依赖看板、动态路线图、风险管理和OKR跟踪,并与Jira Cloud、Jira Data Center和Azure DevOps双向同步。它还提供AI生成PI目标和规划健康度汇总。
适用条件是组织已经使用Jira或Azure DevOps,并希望保留原有执行系统。Kendis聚焦规划和跟踪,不替代代码、测试和发布;底层字段和状态不规范时,规划层的准确性会受影响。
2. Miro
Miro是在线协作白板,可以作为分布式PI规划的协作工具。它提供无限画布、便签、投票、计时器、分组讨论和模板。
Miro的SAFe和PI规划模板可以搭出PI规划看板、团队板、风险板和依赖区。异地团队可以实时编辑,会后把结果整理回Jira、Azure DevOps或团队的主系统。
适用条件是组织需要工作坊式协作和可视化讨论。Miro不是记录系统,规划结果需要回写;团队规模较大时,板的权限和结构需要提前设计。如果目标是审计追溯和状态闭环,Miro不承担这部分能力。
四、团队执行与DevOps工具
PI规划确定节奏后,团队执行承接日常交付。这一类工具是团队每天使用的系统,待办、迭代、代码、测试和发布都在这里发生。
选型先看现有工程生态,再看功能清单。 团队每天使用的系统,迁移代价通常高于选型本身。
1. Jira
Jira Software是团队级敏捷执行工具,覆盖待办、冲刺、看板、Bug和报表。
Jira Software通过工作流、字段和权限配置支持团队协作,Jira Plans提供跨团队排期、容量分配和依赖映射。它与Jira Align等组合层工具配合使用,团队继续在Jira里执行。
适用条件是组织已经形成Jira使用习惯,并愿意投入管理员做工作流和字段治理。没有公司级模板和字段规范时,规模化后容易出现多套Jira、口径不一致;组合预算和投资取舍需要上层工具承接。
2. Azure DevOps
Azure DevOps是微软的研发协作平台,Boards管工作项,Repos管代码,Pipelines管流水线,Test Plans管测试,Artifacts管制品。
Azure Boards支持史诗、特性、用户故事、任务和Bug的层级管理,Delivery Plans跨团队视图可以按团队查看排期。它可以与Jira Align、Kendis等规划工具集成,团队继续在Boards里执行。
适用条件是组织以Microsoft技术栈为主,并希望把需求、代码、测试和发布放在一条工程链路里。Azure DevOps不覆盖组合财务和多业务线投资取舍,这类需求需要额外平台;流程模板不统一时,项目之间会出现字段和状态差异。
五、战略组合管理平台
前几类工具解决怎么交付,这一类解决投什么、投多少、什么时候停。它的管理对象不是单个项目,而是一组投资、价值流和共享容量。组合指一组投资和产品的集合,价值流指从需求提出到交付的端到端流动。
出现以下情况时需要考虑。多条产品线争抢同一批人;预算按部门切分,无法跟价值流对齐;管理层要看到投资与产出的关系。 组合平台解决的是投资取舍,不是团队任务管理。
1. Jira Align
Jira Align是Atlassian面向企业战略与交付对齐的产品,定位在组合、项目群和价值流层,不替代团队使用的Jira或Azure DevOps。
它提供目标与项目视图、组合级依赖建模、容量与投资映射、路线图,以及按季度查看交付和财务健康的视图。依赖可以在特性和能力两个层级建模;它支持SAFe、Scrum@Scale、Disciplined Agile等规模化方法和混合模式,并与Jira、Azure DevOps集成。
适用条件是组织已经以Jira或Azure DevOps为主系统,并设有组合或平台管理角色。字段口径、工作项层级和数据回流没有统一时,组合视图容易失真;如果只有一个ART且没有组合治理需求,Jira Align会偏重。
2. Planview
Planview是战略组合管理平台。据Planview官网披露,它已服务3000多家企业、310万名用户,《财富》100强中约45%在使用。
Planview覆盖战略组合管理、投资与预算、资源容量、价值流和敏捷看板,AgilePlace承接团队级看板。管理层可以查看资金投向、交付结果和回报,再按优先级调整容量。
适用条件是组织已经设有PMO,也就是项目管理办公室,并有相对稳定的预算和资源治理流程。Planview的能力范围广,实施时需要专门的流程和平台角色;如果只是想解决团队级看板,Planview会偏重。
3. Rally
Broadcom Rally是面向规模化敏捷的企业级管理平台,管理对象覆盖团队、项目群和组合。
Rally提供团队看板、项目群与组合规划、PI规划、依赖跟踪、容量规划和度量视图。管理层可以沿组合、项目群、团队逐层查看范围变化、进度偏差和交付风险。
适用条件是组织需要稳定的治理视图和度量口径,并愿意投入管理员做配置。Rally的能力覆盖组合到团队,实施和配置需要专门角色;如果团队更看重轻量和快速上手,Rally会偏重。
六、效能度量与组合分析
前四类工具在产生数据,这一类负责把数据变成判断。度量不是多做几张仪表盘,而是回答资源有没有流向高优先级工作,相关方法和指标可以参考 研发效能度量这类资料。
要回答三个问题。价值从提出到交付用了多久,时间花在等待还是返工,投入的资源是否流向了关键目标。 度量工具不替你做决策,它负责验证决策效果。
1. Targetprocess
IBM Targetprocess是战略组合管理平台,强调从战略到交付的财务可见性。
它提供战略规划、财务集成、组合管理、资源管理、场景推演和混合工作流。团队可以用敏捷、混合或传统方式执行,组合层按目标、预算和容量做取舍。
适用条件是组织需要把投资、资源和交付结果放在同一模型里,并有专门角色维护数据模型和口径。Targetprocess可配置性较高,实施时需要先设计数据模型;如果只想做团队级看板,它会偏重。
2. Digital.ai
Digital.ai Agility的前身是VersionOne,是面向规模化敏捷的企业级规划平台。
它提供组合与项目群规划、团队执行、容量平衡和度量视图,服务需要把技术投资、组合规划和交付结果连起来的企业。
适用条件是组织已经建立PMO和组合治理,并有专门角色做配置和管理。Digital.ai Agility的能力覆盖组合规划到度量,团队级体验不如轻量工具直接;工作项规范不稳定时,度量结果会受影响。
七、按场景对号入座
把五类SAFe规模化敏捷工具放回场景,选型会清楚很多。先看组织当前更需要解决的是哪一层,不要一次把五类工具都上齐。
| 当前场景 | 优先补哪类 | 判断信号 |
|---|---|---|
| 多个团队共用一个交付物,依赖靠会议追 | 项目集与全流程ALM | 需求、Bug、测试分散,发布前才暴露依赖 |
| PI规划会开完就散,依赖没人跟 | PI规划与协作 | 会前无准备,会后无台账,风险不闭环 |
| 团队迭代和工程链路割裂 | 团队执行与DevOps | 需求、代码、测试、发布各有一套系统 |
| 多条产品线争预算和关键人 | 战略组合管理 | 预算按部门切,无法按价值流看回报 |
| 数据很多,但说不清哪里慢 | 效能度量与组合分析 | 只有完成量,没有周期时间、等待和返工 |
这张表不是让你只选一类,而是确定第一笔投入放哪里。先补影响交付连续性的那一层,等数据和节奏稳定,再向上下扩展。
1. 三步缩小范围
第一步,定管理单元。只有一个ART,重点是把团队待办、PI目标和依赖管住;有多个ART或多个价值流,再考虑组合层。管理单元不清,工具越多,边界越乱。
第二步,定数据主系统。需求、任务、Bug、测试和发布需要有一个主系统,其他工具通过接口读写。主系统可以是项目集与ALM平台,也可以是团队执行平台,尽量避免两套并行。
第三步,补规划和度量。PI规划工具负责把跨团队协同变成可跟踪的工作项,效能工具负责验证改进是否发生。 先有稳定的数据,再谈组合预算和预测,顺序不要倒。
图中的三步对应三个问题,管到哪一层,数据放在哪里,用什么判断改进。三步都想清楚,候选名单通常会从十几款缩到两三款。
2. 三个落地风险
第一个风险,用白板替代系统记录。白板适合共创,不适合长期跟踪。规划会结束当天就要把依赖、风险和PI目标回写到系统,明确负责人和关闭条件。
第二个风险,先上组合平台,执行数据没治理。组合层看到的是汇总结果,底层字段和状态不统一,汇总越漂亮,决策越危险。先把工作项层级、完成定义和Bug口径统一,再上组合视图。
第三个风险,把工具上线当成节奏建立。工具只是承载,PI规划会、系统演示、检视与调整这些节奏不建立,系统容易退化成任务登记簿。 先跑顺一个PI,再扩大范围。
本文产品能力描述基于各厂商官网公开资料,数据截至2026年10月,版本更新后功能可能变化。
八、常见问题
1. 上线先统一哪些字段
先统一五类字段,工作项层级、PI归属、依赖提出方与承接方、依赖关闭人和关闭时间、完成定义。字段不统一,组合报表和度量容易失真。
2. 多ART共用Jira怎么办
先定公司级工作流模板和字段命名规范,按ART划分项目与权限,统一PI和依赖字段。每季度清理一次字段和权限,避免各团队继续加自定义字段。
3. 两个评审会怎么分工
组合评审会决定投资、容量和优先级,通常按季度或半年度开;PI规划会决定当前PI的范围、依赖和承诺,按SAFe官方建议的8至12周节奏开。两个会的输入输出分开,避免在PI会上重新争预算。
4. 依赖关闭率低查什么
先查依赖有没有做成可跟踪的工作项,是否有负责人、关闭时间和验收标准;再查系统演示和检视调整有没有逐条过依赖。都没有,先补台账,不要急着换工具。
5. 试点验证哪三件事
用一个真实PI验证三件事,依赖能否在会中登记并在会后关闭,团队执行数据能否自动回流到规划层,组合视图能否解释偏差。三件事跑不通,先修流程和数据,不要扩大范围。
